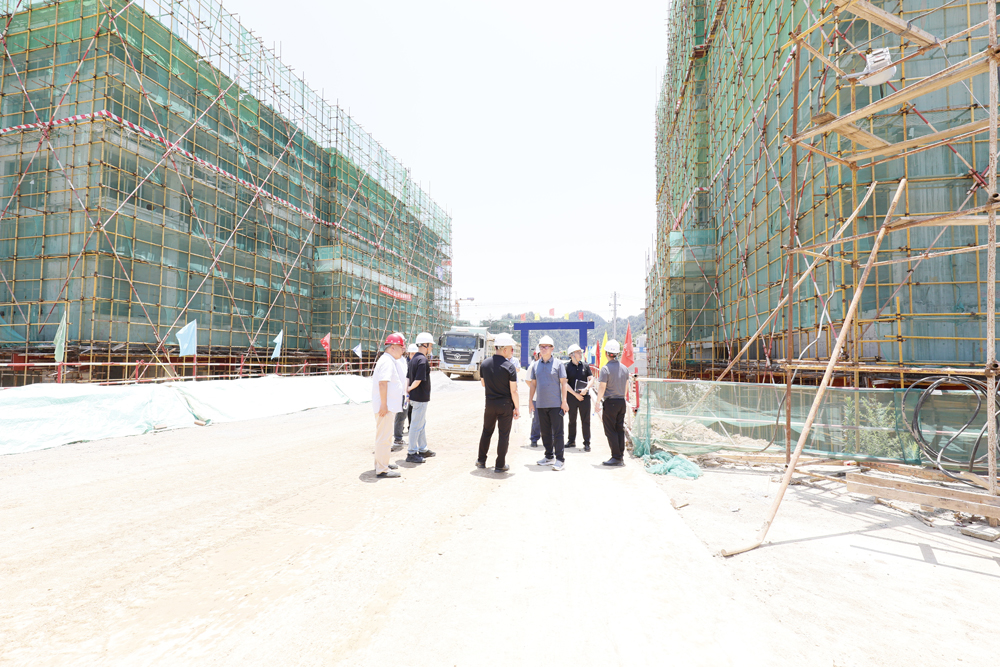

為真實掌握項目建設最新動態,進一步加快項目建設進度,6月16日、17日,酉州實業集團黨委書記、董事長張宗銀率隊開展重點項目調研,加速推進項目建設。分別對城區基礎設施升級優化、華茂鯉苑、桃園北岸、石柱片區安置房、桃源麗都安置房、臺基地二期、武陵人家、新城醫院、新中醫院、新殯儀館等重點建設項目開展集中調研,集團黨委副書記、總經理冉景和,黨委專職副書記秦勇,副總經理文武,副總經理張光流,黨委委員黃新嵐以及集團綜合部、安全部、工程部、桃源地產公司、華盛公司、新城公司、落英公司相關負責人參加調研。
在調研過程中,張宗銀一行對各項目建設情況進行實地查看,詳細了解各個項目的施工進度、存在的問題以及下一步的工作計劃。并與施工負責人進行現場交流,聽取關于項目推進情況的匯報,并就項目建設中遇到的困難和問題進行現場辦公,提出了具體的解決方案和指導意見。
調研指出:
各重點項目是推動縣域發展、改善民生福祉的關鍵工程,目前各項目雖在按照既定計劃穩步推進,但在施工過程中仍存在施工環節銜接不夠緊密、個別施工設備調配不夠及時等問題,對項目進度產生了一定影響,需要涉及子公司和施工單位高度重視,對施工流程、設備調配、多工種協同等方面進一步提升,以確保項目整體建設效率最大化。
調研強調:
要強化責任擔當,各子公司負責人要切實履行職責,加強現場管理,確保施工安全和工程質量。要優化施工組織,合理安排施工進度,充分利用有效施工時間和夏季時段,加快項目建設步伐。要加強溝通協調,牢固樹立大局意識和協同意識,構建密切配合工作方式,及時解決項目建設中遇到的困難和問題,為項目順利推進提供有力保障。

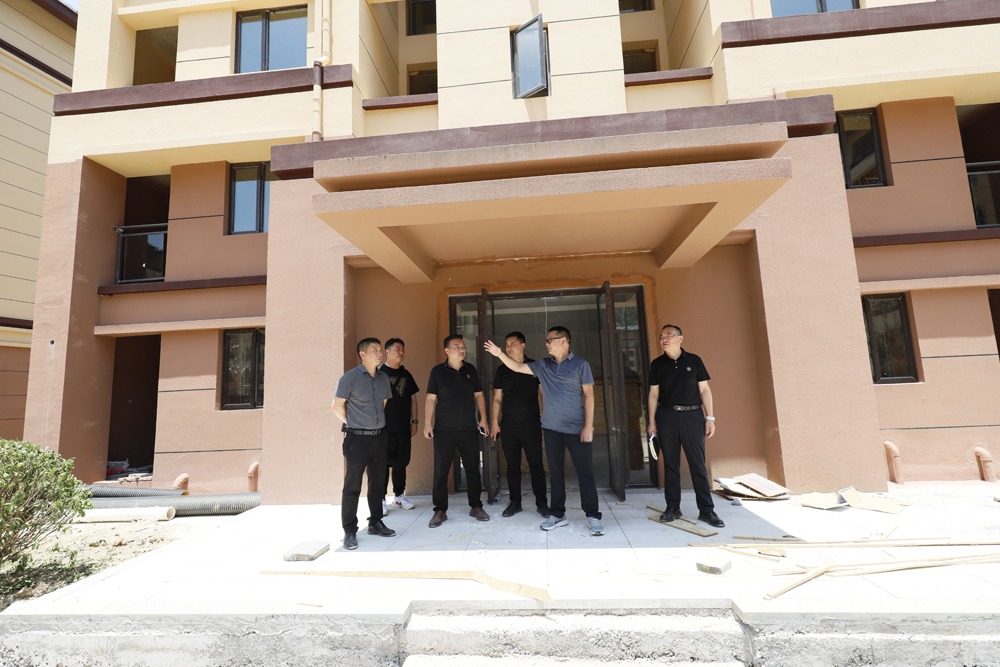

華茂鯉苑項目:
目前主體工程全面完成,正開展外立面裝飾工程,綠化及相關附屬工程已經全面進場。預計9月底完成竣工驗收。目前華茂鯉苑商品房已銷售82套,銷售總額7600萬元。

武陵人家項目:
目前已完成基礎換填和樁基施工、樁基檢測、破樁頭,基坑驗槽,1號樓主樓筏板混凝土澆筑完成,2號樓三層混凝土澆筑完成,3號樓首層板筋安裝,4號樓地梁房心回填完成,防水施工完成。
臺基地二期項目:
已完成房屋結構基礎澆筑回填9個組合(19戶);另墊層已澆筑20個組合(50戶);鋼筋制作完成5個組合(11戶),支模進行中。磚砌基礎3個組合(7戶);以及小區道路路基換填完成和市政道路換填路基、壓實、路基挖方。

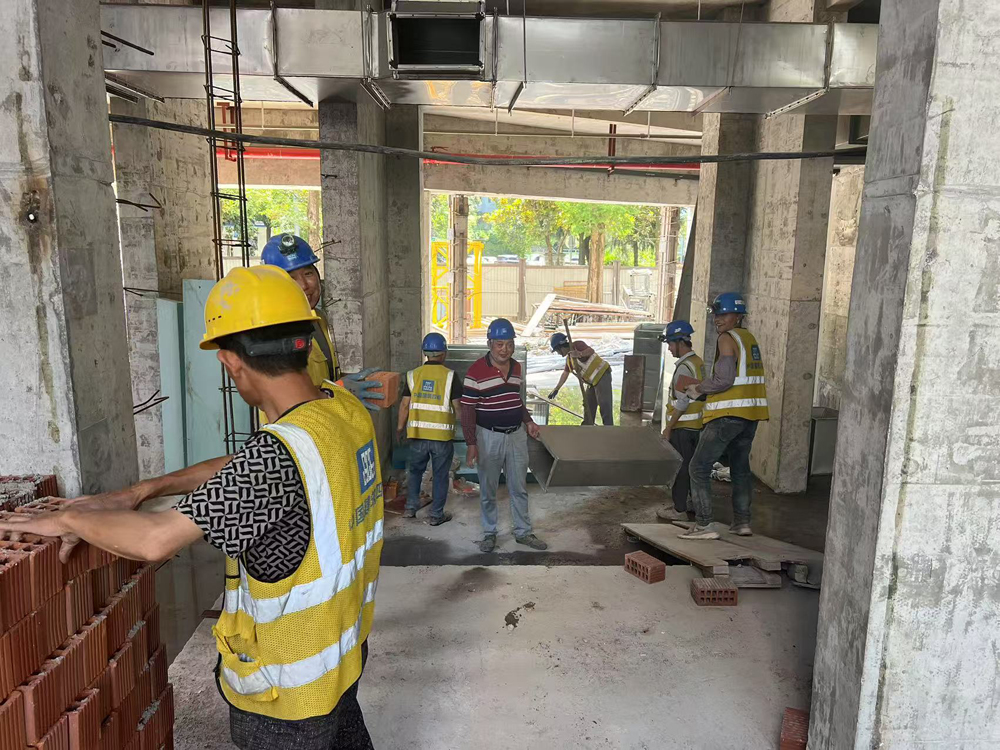

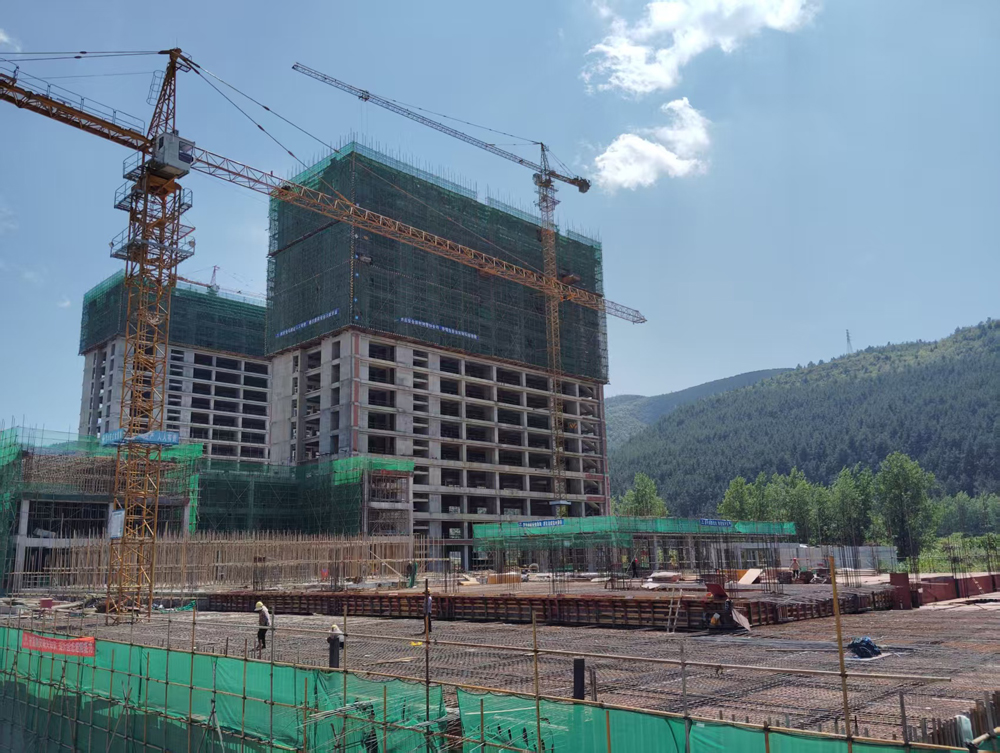

新城醫院項目:

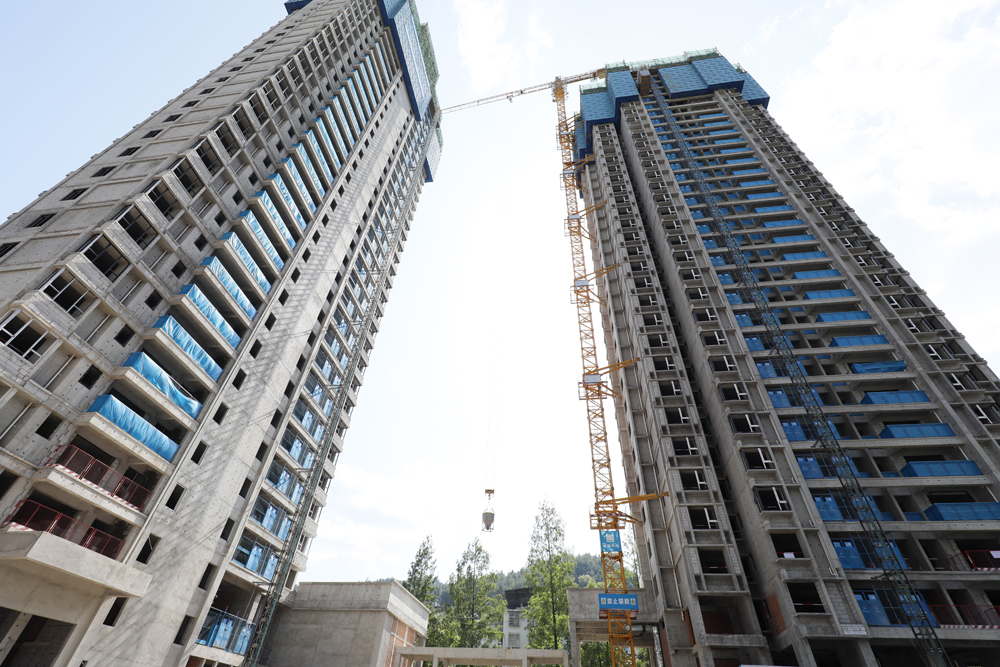

醫療區:已完成門診樓四層梁板澆筑的20%,急診樓封頂、傳染樓屋面層、1#住院樓十七層、2#住院樓十七層梁板澆筑。正在進行門診樓、傳染樓五層、1#住院樓十八層施工、2#住院樓十八層墻柱鋼筋綁扎施工。療養區:已完成新建行政辦公樓結構封頂及改建樓棟結構加固工程,正在開展各樓棟安裝工程施工。
雅筑景觀項目:
已完成景觀大門、景觀墻、景觀廊架,苗木綠化栽植完成58%,室外電氣完成50%,給排水管網安裝完成80%,鋪裝完成40%。

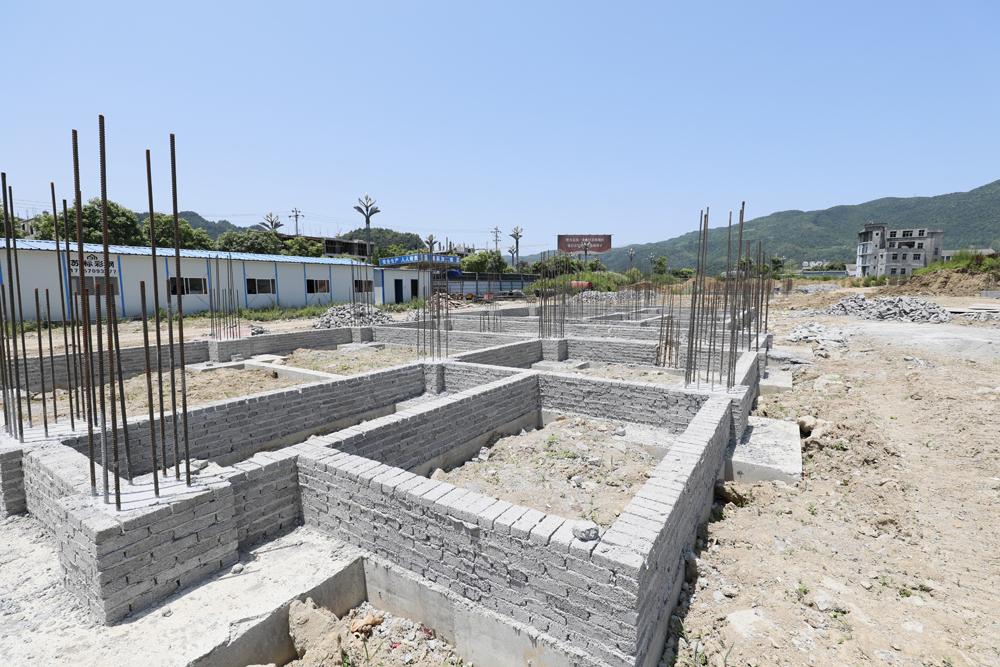

石柱片區安置房項目:
目前基礎完成99%,主體結構完成40%,預計8月份開始插入砌體工程,12月份主體結構完成。

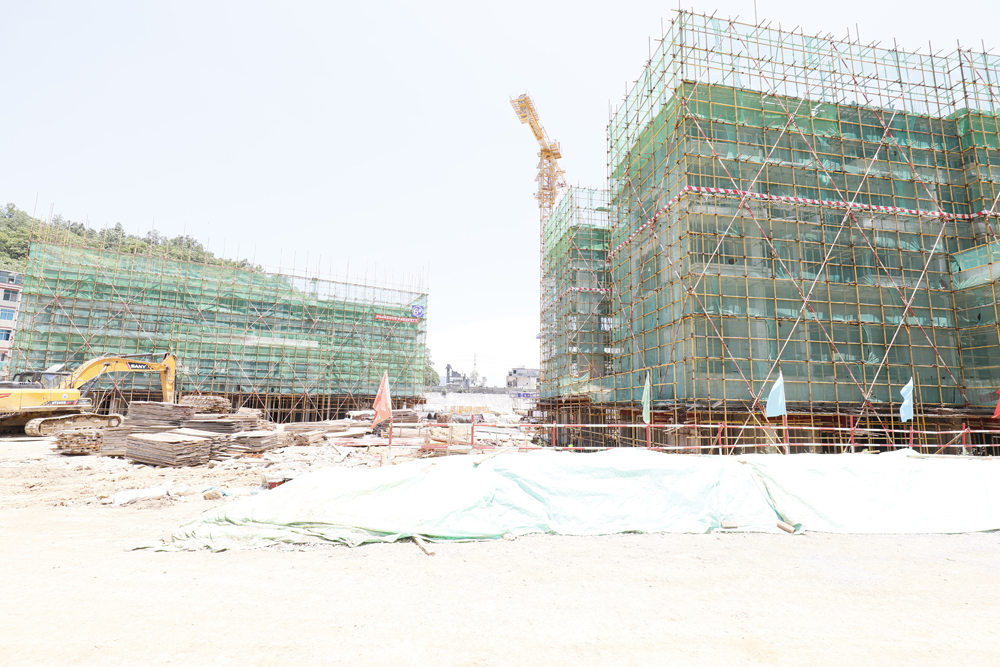

桃源北岸項目:
已完成土石方工程、土建工程,環境工程,裝飾工程。正在完善局部綠化提升及門頭加裝,預計本周內全部完成。

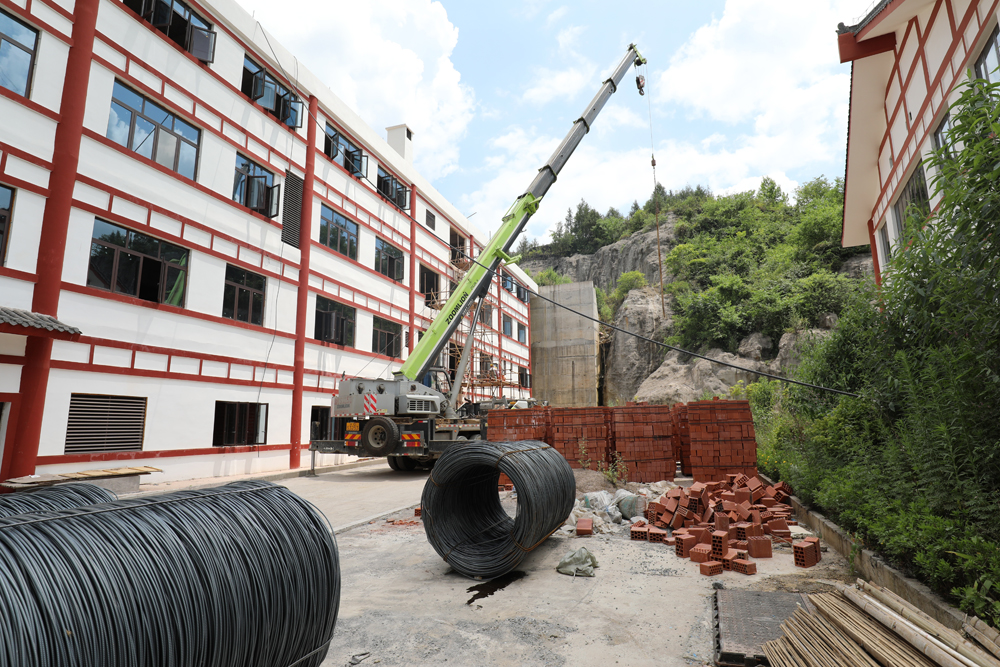

鳳凰山殯儀館裝修:
已完成殯葬業務中心墻體拆除工作,廚房、衛生間的基礎墊層,正在進行室內砌體放線、砌筑等工作,預計2025年底完工。
中醫院遷建項目二期:
已完成室外排水管網、園林景觀及新增山水防排洪工程等,門診樓、1#、2#住院樓裝飾裝修工程及智能化部分已完成85%,預計2025年8月份完工。
火車站站前廣場項目:
2#商業樓已完工,1#商業樓正在進行掃尾工作,預計本月底完工。
